Dans un souci de respect de l'environnement et d'économie d'énergie, le choix d'une construction en bois massif semble être la solution la plus appropriée. En effet, ce matériau novateur formé de plusieurs couches de bois lamellé contrecollé croisé, témoignera certainement d'une empreinte environnementale plus faible qu'une construction classique.
Son inertie plus grande qu'une ossature bois classique et sa grande étanchéité à l'air (en panneaux 5 plis) augmentent ses performances énergétiques.
Étant donné la technique de préfabrication en usine, ce matériau offre non seulement une grande précision et une excellente stabilité mais également, vu les dimensions possibles (jusqu'à 17.80m de long pour 3.50m de large), une grande liberté architecturale.
Architecture
Sur un terrain vierge, le projet architectural est établi par un architecte de votre choix en fonction de vos désirs et de votre budget.
Étude technique

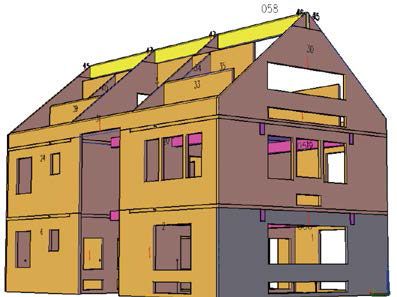

Une fois votre projet architectural défini, un devis complet est réalisé. Notre bureau d’études définira, en fonction de l'architecture donnée à votre bâtiment, les sections de panneaux à utiliser, le nombre de fixations, ainsi que les éventuelles poutres et colonnes nécessaires à la bonne stabilité de l'ouvrage. C'est ce même bureau d'étude qui va établir les plans de fabrication à envoyer à l'usine pour la fabrication des panneaux.
Implantation et terrassement
Sur base des plans d'implantation de l'architecte, le bâtiment est implanté sur terrain. Les terrassements sont réalisés. Ceux-ci sont de différentes profondeurs en fonction du type de construction choisie (sur vide sanitaire, sur sol ou sur caves) et du profil du terrain.

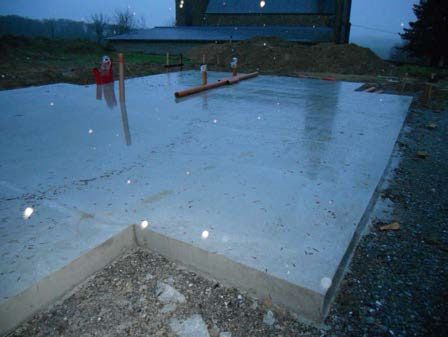

Egouttage et fondations

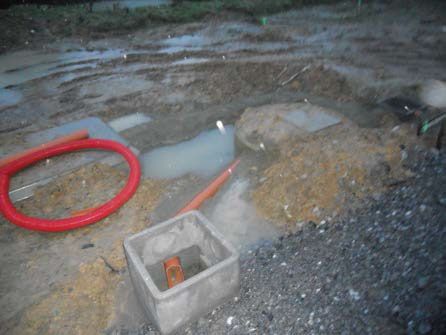

Mise en place des éléments nécessaire au traitement et à l'évacuation des eaux usées. Les fondations et les éventuelles maçonneries de fondation sont réalisées ainsi que les gaines et fourreaux d'attentes destinées recevoir chacun des raccordements nécessaires (électricité, eau, gaz...). Dans la foulée, le plancher sur VV, sur cave ou sur sol est réalisé.

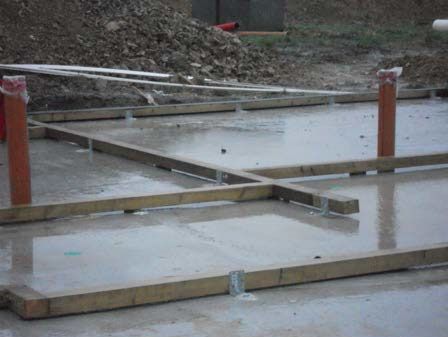

Pose des sablières et étanchéité

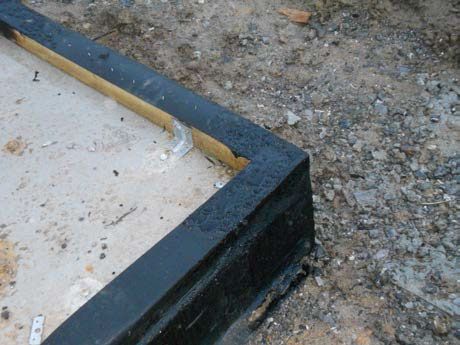

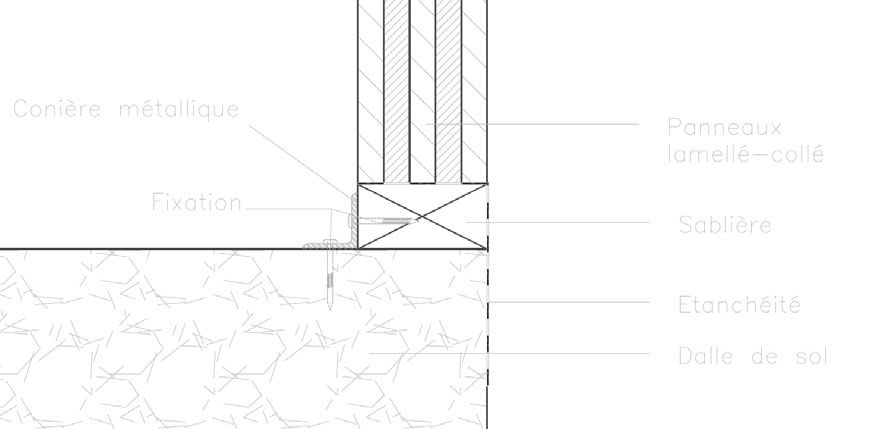

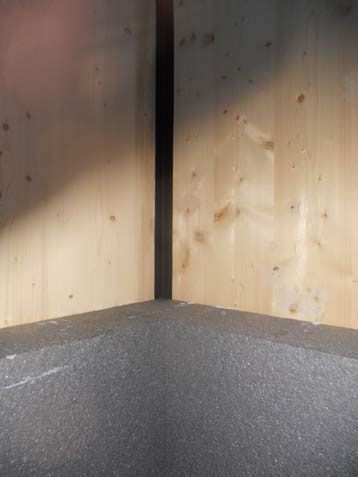

Une attention particulière sera portée sur la pose des sablières. En effet ces dernières qui accueillent directement les panneaux lamellés contrecollés croisés vont servir de guide pour la mise en place. Elles doivent donc êtres posées avec une grande précision tant pour les dimensions que pour le niveau. Au droit des murs extérieurs, directement sur la sablière, une étanchéité bitumineuse est thermo-soudée. Celle-ci assure une bonne étanchéité à l'air à la jonction mur-sol mais surtout une bonne protection contre les éventuelles infiltrations d'eau.

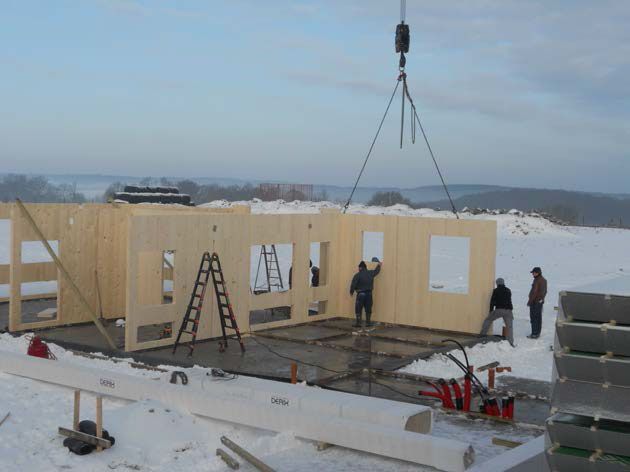

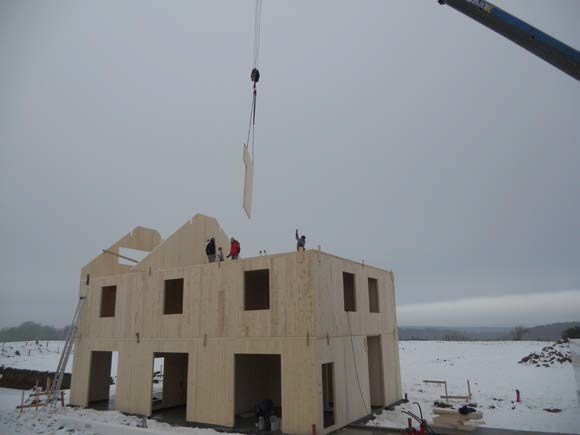

Une fois les panneaux fabriqués et livrés par camion sur chantier, le montage de l'habitation commence. Pour une maison de taille moyenne il faut compter deux jours pour le montage.

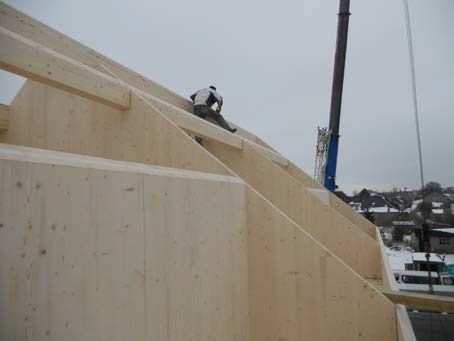

Comme vous le constatez, le montage par des températures basses voire négatives ne pose pas de problème.

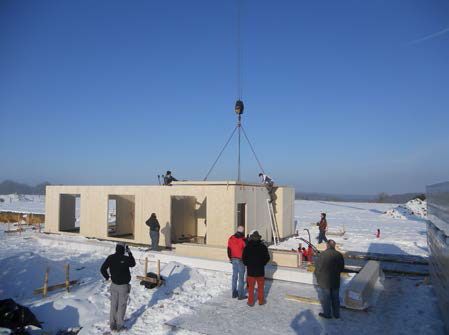

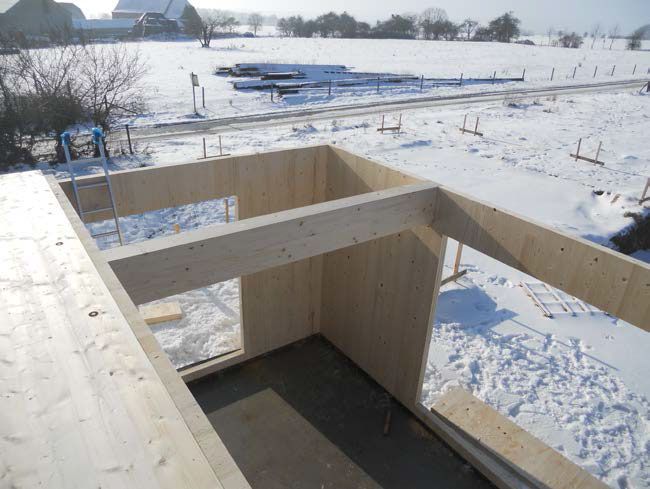

Pose des parois du rez de chaussée. Celles-ci étant chacune autoportantes de par leur nature propre de lamellé-collé, elles forment, une fois reliées ensemble, une structure extrêmement stable et solide.
Mise en place des poutres.

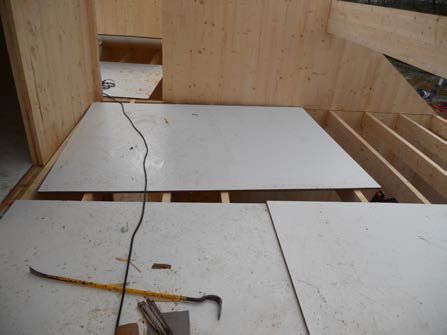

Pose d'un plancher en bois massif.

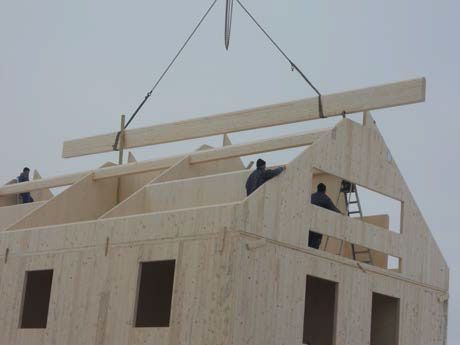

Pose des éléments du 1er et des combles.
Mise en place de la faîtière et des poutres destinées à supporter les panneaux de toiture. Le tout s'emboite parfaitement au millimètre près.

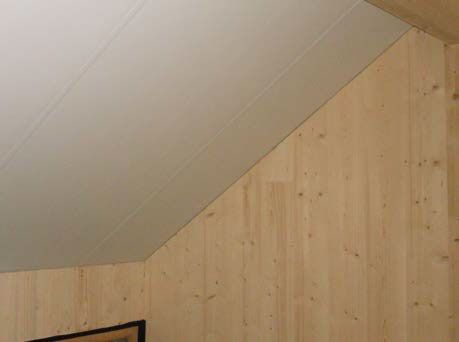

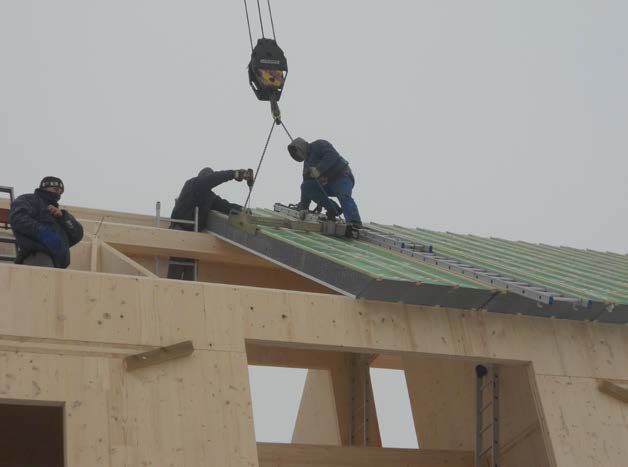

Une fois tous les éléments fixés entre eux, les panneaux de type « sandwich » de toiture sont montés.
Panneau isolant type « UNIDEK » en EPS ép. 25cm

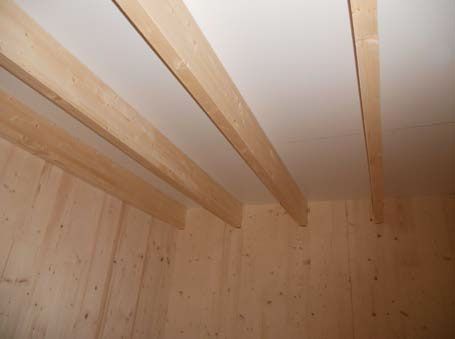

La face intérieure est prévue pour pouvoir rester apparente. Votre plafond est déjà terminé en une seule opération !
Il s'agit d'une finition en bois laminé de teinte blanche.

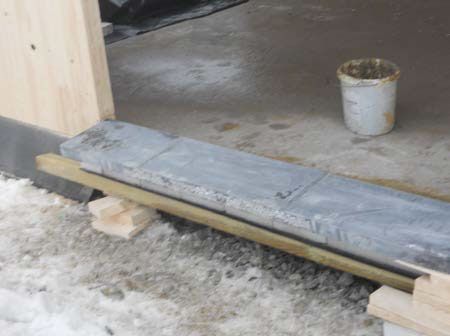

La mise en oeuvre des seuils de portes et porte-fenêtres en pierre naturelle est faite dans la foulée.
Une couche d'étanchéité est placée.

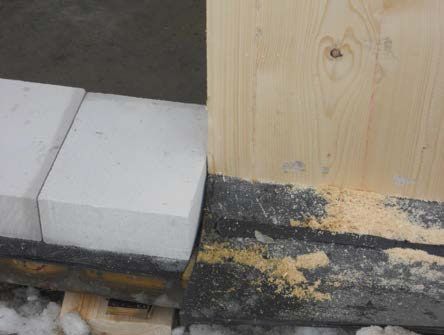

Ensuite, afin de réduire le pont thermique, des blocs de béton cellulaire sont maçonnés.

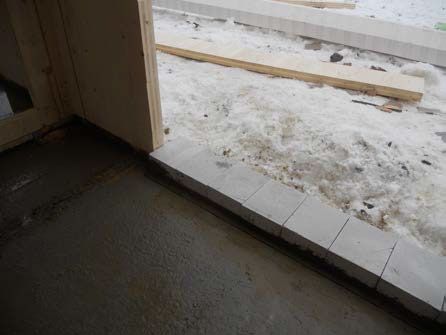

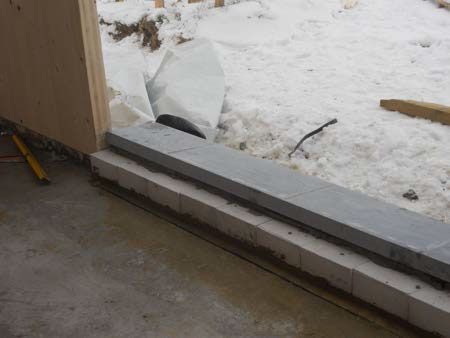

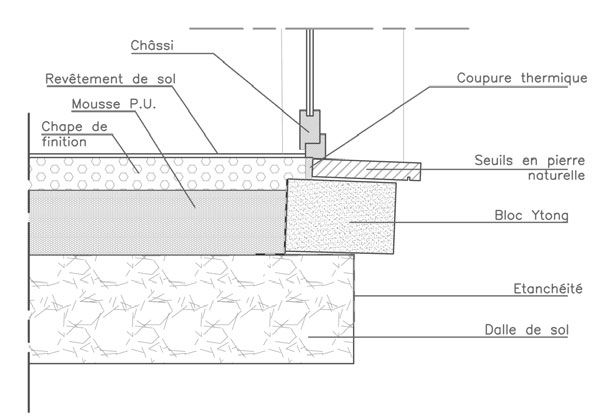

Les seuils sont posés en respectant la pente nécessaire pour éviter toute infiltration.

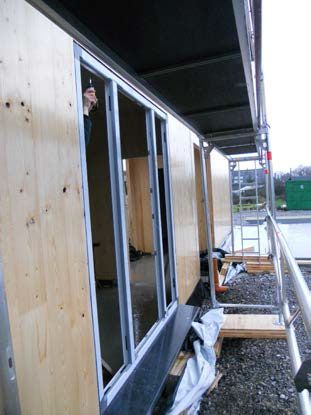

Les châssis sont commandés sur base des dimensions des plans, idéalement quelques semaines avant le montage de la structure. Ceux-ci peuvent être placés directement après le montage des panneaux et la pose des seuils.
Une bande d'étanchéité à l'air gonflante est placée.

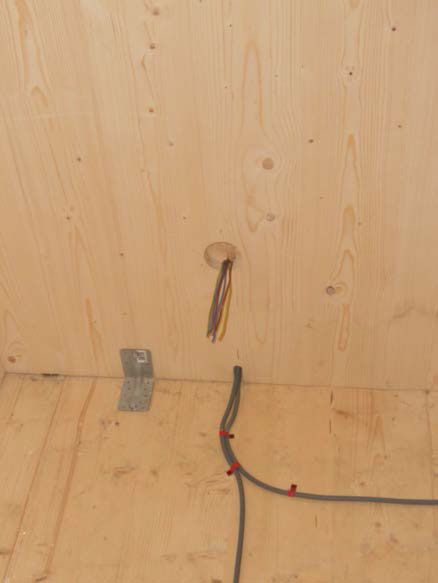

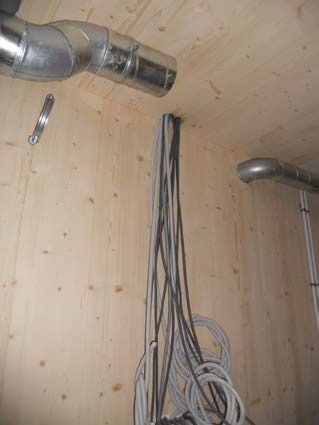

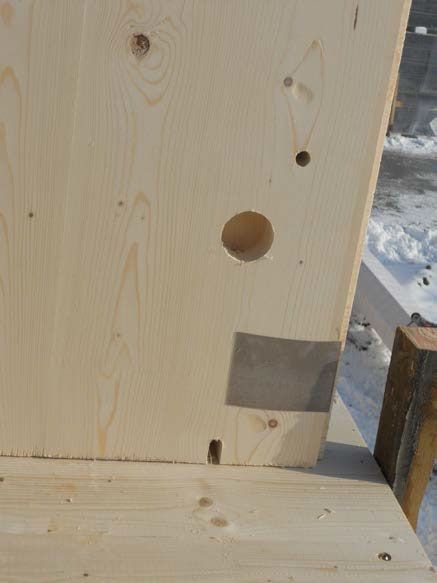

L'électricien peut maintenant commencer à tirer ses câbles. Les panneaux étant rainurés en usine et les boitiers d'encastrement déjà implantés, le travail est d'autant plus rapide, plus propre et donc plus simple. Cela permet également de laisser apparent le panneau tel quel avec une finition intérieure de qualité.

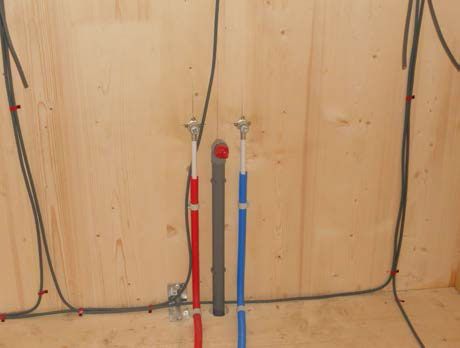

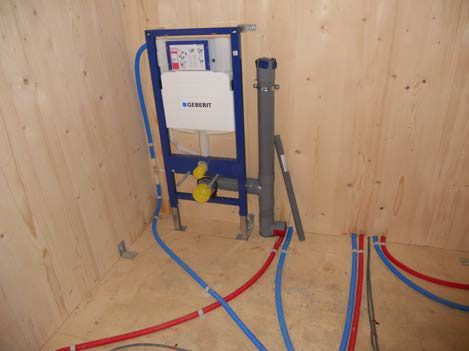

Le chauffagiste/sanitariste, tout comme l'électricien intervient également directement après la fermeture du gros oeuvre. Il installera les décharges, et le circuit de distribution d'eau. Pour le chauffage, si plusieurs solutions techniques sont valables, il est préconisé d'installer un chauffage par le sol. Le circuit d'eau chauffé est alors posé après la projection de la chape isolante.
Les descentes d'eaux usées sont également mise en place.

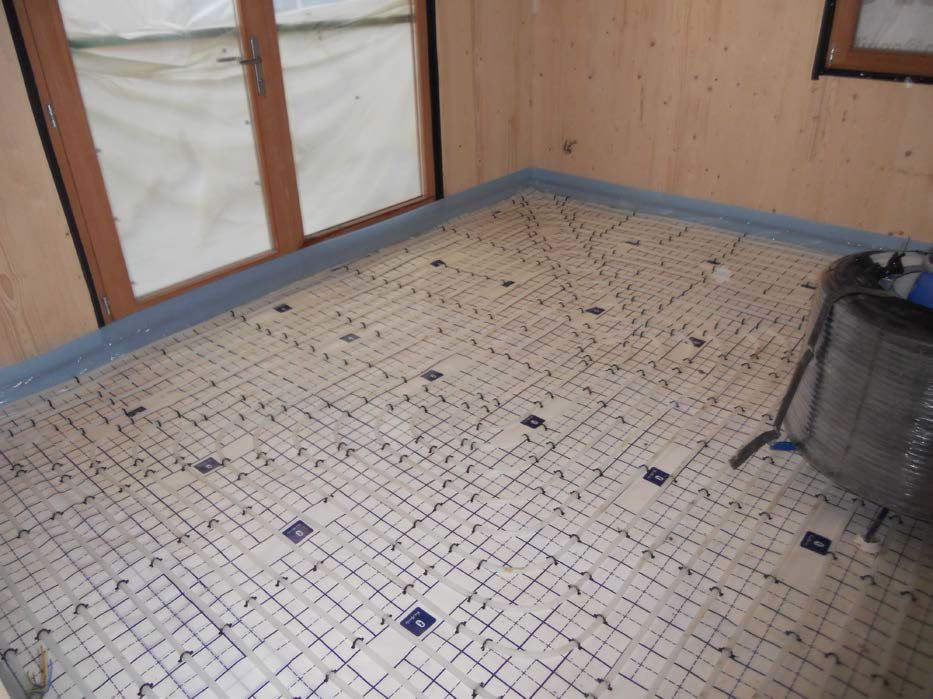

Pose des tuyaux de chauffage flexible sur la chape de polyuréthane.
Chauffage par le sol.
Le groupe de ventilation et les gaines sont placés.

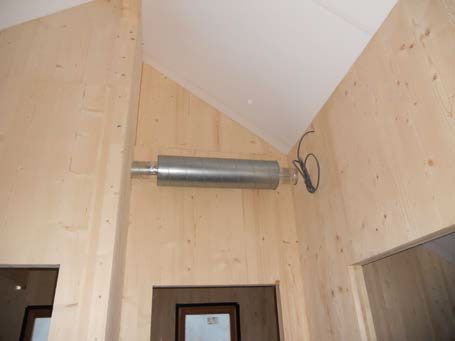

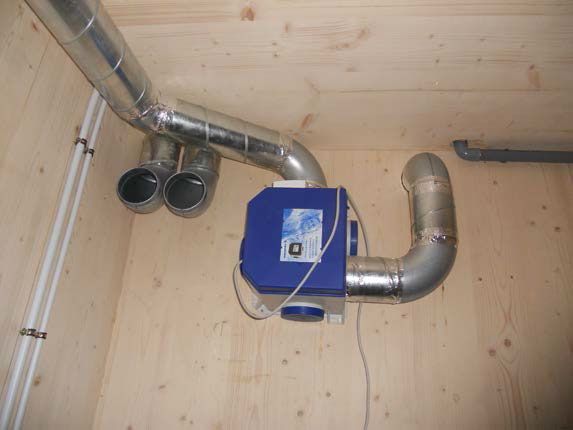

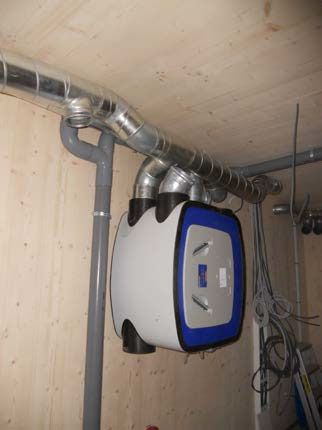

Groupe de ventilation double flux à récupération de chaleur (Rendement de +/- 90%)
Afin d'équilibrer au mieux les débits sortant et entrant et ainsi optimiser le rendement de l'échangeur thermique, un second appareil, plus petit, est utilisé. On évite ainsi le grossissement inutile de l'installation complète.

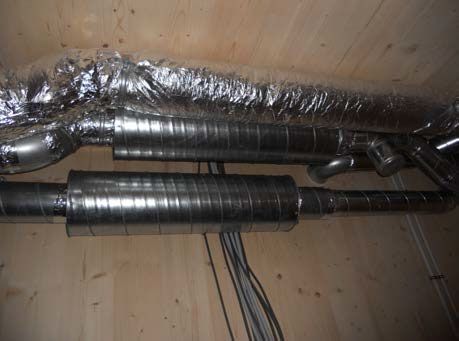

Pour plus de confort, des silencieux sont placés. On en place également un entre chaque chambre.
Un test d'étanchéité de l'installation est effectué, celui-ci permettra de faire monter d'une classe le système de ventilation et ainsi gagner quelques points précieux au niveau PEB.

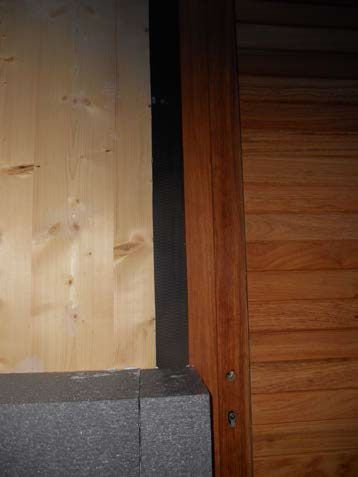

Afin de garantir une étanchéité à l'air optimale, une bande d'étanchéité autocollante est appliquée à chaque raccord entre les panneaux extérieurs.

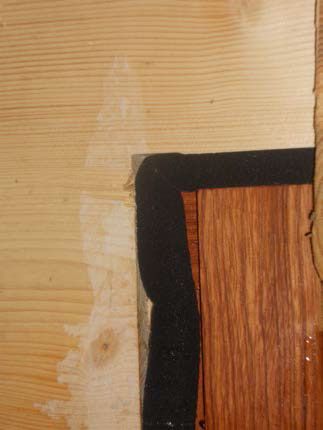

Une bande étanche est également ajouté autour des portes et fenêtres

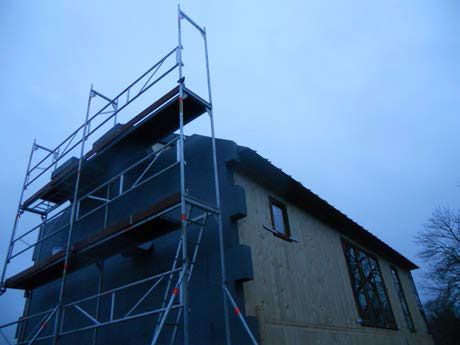

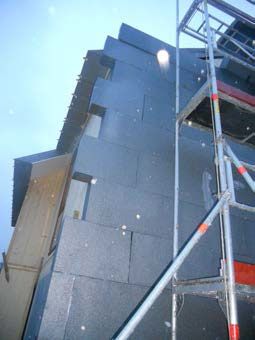

L'isolation des murs extérieurs est réalisée avec différents matériaux possibles et de taille variable en fonction des performances énergétiques souhaitées.
Exemple avec une isolation en EPS collée et fixée mécaniquement d’une épaisseur de 20cm (système complet d’isolation ETICS – ici : Willco)

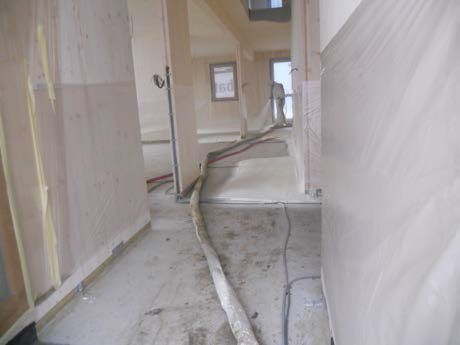

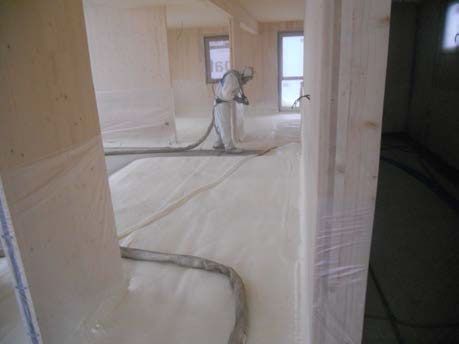

Une fois les techniques spéciales terminées la chape isolante en polyuréthane est projetée.
Chape de polyuréthane d'une épaisseur de 12cm.
Dans le même temps, à l'étage, une couche d'isolant phonique est posée entre les planchers du rez et de l'étage.

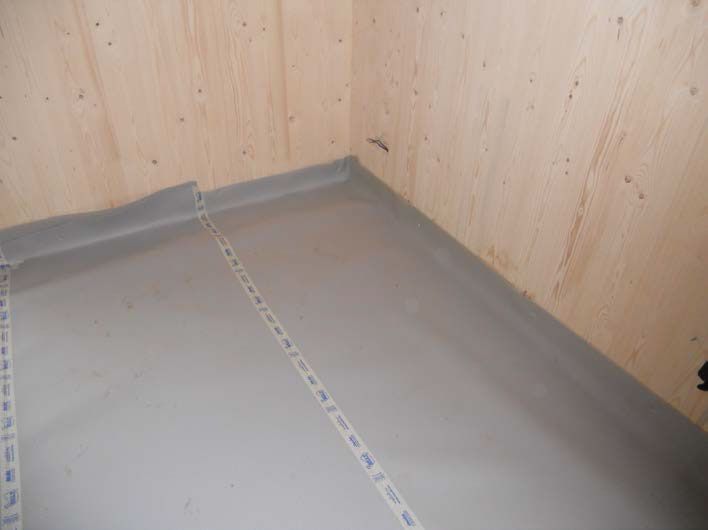

Couche d'isolant acoustique avant la pose de la chape au ciment. (Insulit Bi+5)
Les chapes de finitions des différents étages peuvent maintenant être faites, enrobant ainsi l'ensemble des tuyaux ou câblage des techniques spéciales et formant une base solide pour accueillir le revêtement de sol.

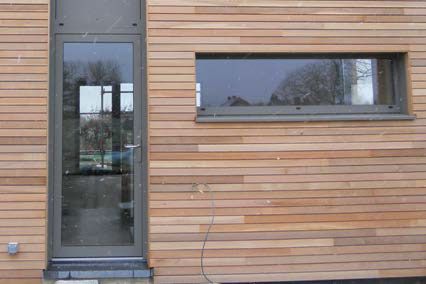

Pour vos portes et fenêtres, plusieurs combinaisons sont possibles. Châssis en alu, bois ou PVC avec double ou triple vitrage. Tout est possible en fonction du choix du client.
Châssis aluminium et double vitrage.
Soit une toiture traditionnelle à deux versants, soit une toiture plate (en fonction des prescriptions urbanistiques).

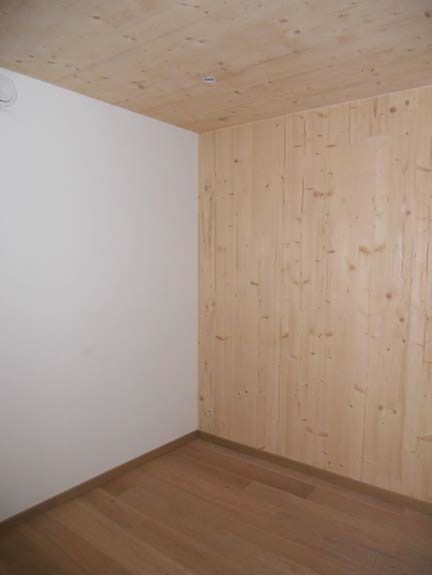

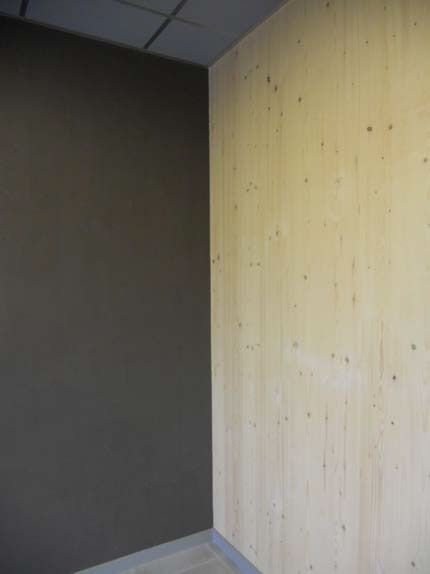

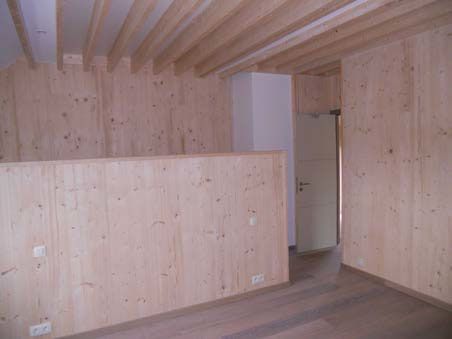

Les panneaux peuvent être laissés bruts ou recouverts de divers matériaux. Dans le cas de panneaux brut une attention particulière à la qualité du bois et la propreté sera portée en usine.
Revêtements argileux

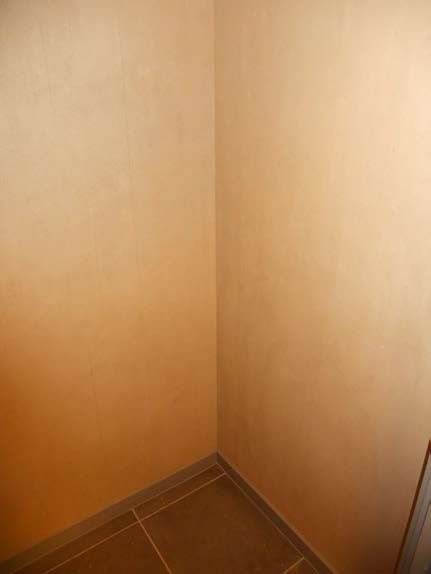

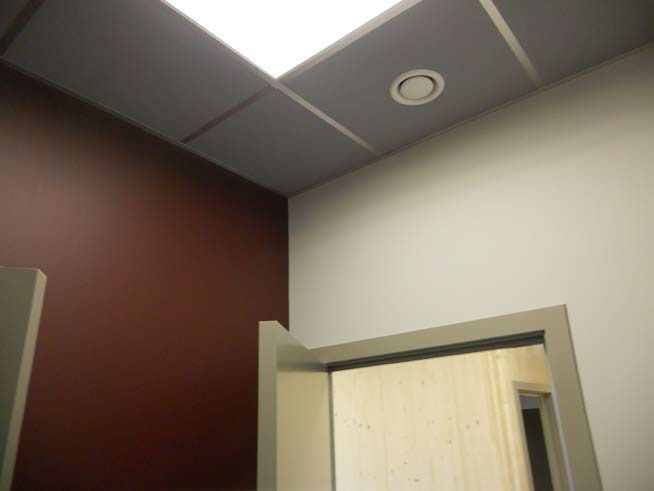

Enduit + tapisserie en cellulose + peinture sur les murs + faux plafonds
Mix entre mur brut et mur recouvert de plaque de plâtre et d'un enduit de finition. Plafond laissé en brut. Ou tout en brut.
Solives apparentes avec plaques mélaminées de teinte blanche comme plancher.

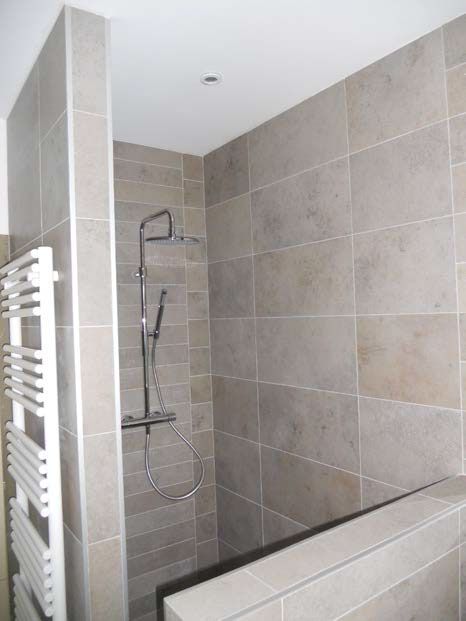

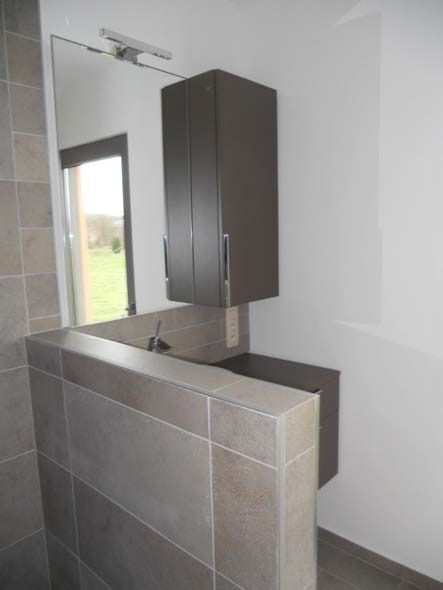

Peint ou carrelé.
